במלאת 500 ימים למלחמה, מנהלת תקומה מסכמת את נתוני השיקום והשבת התושבים לישובים. נכון להיום (ב') תקציב החומש של מנהלת תקומה עומד על כ-19 מיליארד שקלים, מתוכם כשבעה מיליארד חויבו בשנת 2024.
תקציב השיקום הפיזי של מנהלת תקומה לכלל הישובים עומד על 1.5 מיליארד שקלים, כאשר לעשרת היישובים שנפגעו בצורה הקשה ביותר הוקצו כ- 1.1 מיליארד ש"ח, פי ארבעה מאומדן מס רכוש לנזק באותם יישובים.
מבין הישובים שנפגעו בצורה הקשה ביותר, כ-470 מיליון שקלים הוקצו לשיקום בארי, כ-200 מיליון שקלים לכפר עזה וכ-230 מיליון לניר עוז. תקציבי פיתוח נוספים בסך כ- 1.4 מיליארד שקלים הוקצו לטובת שדרוג והתאמה של תשתיות, מיגון ומבני ציבור ביישובים, במועצות ובעיר בשדרות. מתוך תקציבים אלו בשנת 2024 אושרו ותוקצבו פרויקטים בסך כ-200 מיליון שקלים.

מתוך 45 הישובים בחבל תקומה והעיר שדרות – רובם המוחלט כבר חזרו הביתה. מתוך כ-64 אלף תושבים, כ-53 אלף תושבים המהווים 83 אחוזים מסך תושבי החבל חזרו הביתה. בכך, כ-92 אחוזים מתוך התושבים שאין מניעה ביטחונית או שיקומית לחזרתם כבר חזרו.
13 ישובים מנועים מחזרה מסיבה ביטחונית לפי החלטת הממשלה או מניעה שיקומית, קרי עד לסיום עבודות השיקום והבנייה מחדש. לתשעה מהיישובים יש מניעה כפולה.

מרבית הישובים נמצאים בשיקום מתקדם, והעבודות החיוניות בהם יסתיימו במהלך 2025 . בעבור ארבעה יישובים – חולית, כפר עזה, בארי וניר עוז, הבנייה עתידה להסתיים רק במהלך 2026. ביישובים שניזוקו באופן קשה פיזית, מתבצעות עבודות שיקום נרחבות ובנייה בקצב מתקדם. בכרם שלום, נחל עוז, נירים, רעים ועין השלושה העבודות בעיצומן, עם לוחות זמנים מוגדרים להשלמת השיקום והבנייה מחדש, כאשר חלק מהישובים אף מקדימים את לוחות הזמנים לביצוע תכניות השיקום. בקיבוץ כיסופים, העבודות צפויות להתחיל במהלך החודש הקרוב. בניר יצחק, סופה ונתיב העשרה, הנזקים טופלו או נמצאים בשלבי טיפול במסגרת מס רכוש, בהתאם לצורכי היישובים והתושבים.
בקיבוץ בארי מתבצעות עבודות שיקום נרחבות, כאשר עד כה נהרסו כ-70 מתוך 150 הבתים שיועדו להריסה. במקביל, שופצו כ-250 בתים מתוך 400 בתים שניזוקו ברמות שונות. בנוסף, מוקמות שכונות חדשות כמענה לצורך בדיור: בשכונת השקמים נבנות 52 יחידות דיור, מתוכן 10 כבר נמצאות בשלב המעטפת, ובשכונת האשלים מוקמות 12 יחידות דיור, שנמצאות כעת בשלב התשתיות.
בכפר עזה החלו התקשרויות עם קבלנים, והעבודות צפויות להתחיל בשבועות הקרובים, כולל בנייה מחדש ושיפוצים.
בכרם שלום הושלמו עבודות השיקום ב-36 בתי מגורים ובשלושה מבני ציבור. במהלך החודש הקרוב צפויה השלמת העבודות בעוד 24 בתים נוספים, מה שיאפשר את הסרת המניעה השיקומית בקיבוץ ואת חזרת התושבים לבתיהם.
השיקום ברעים ובנירים מתקדם בקצב מהיר מהמתוכנן. ברעים, בתוך שבועיים צפויה השלמת עבודות השיפוץ ב-90 בתים שניזוקו בדרגת נזק קלה ובינונית, עם צפי להסרת המניעה השיקומית עד סוף מרץ 2025. בנירים, החלו מסירות ראשונות של מבני מגורים לאחר שיפוץ, ועד סוף החודש צפויה מסירת כלל הבתים, מה שיאפשר את הסרת המניעה השיקומית עד סוף אפריל 2025.

בעין השלושה מתבצעות עבודות שיפוץ ב-75 מתוך כ-150 בתים. עבור המבנים שניזוקו באופן כבד מאוד ויועדו להריסה, מתקיים טיפול במסלול ייעודי של המנהלת, תוך מתן פתרונות דיור מותאמים למשפחות שנפגעו.
בקיבוץ נחל עוז מתבצעות עבודות שיפוץ ב-60 בתים, ועוד 50 צפויים להיכנס לתהליך השיפוץ עד סוף החודש. השלמת כלל העבודות הצפויה היא עד יולי 2025, מה שיאפשר את חזרת התושבים ליישוב עם תחילת שנת הלימודים. בניר עוז טרם אושרה תכנית השיקום והנושא נמצא בעבודה מול הקיבוץ.
בשדרות תקצבה מנהלת תקומה תוספת תקצוב ייעודי בסך כ-55 מיליון שקלים לטובת שיקום במרחב הציבורי. במסגרת התוכנית, מתבצע שדרוג של 333 כניסות למבני מגורים ועשרה מבני ציבור ברחבי חמש שכונות בעיר, במטרה לחזק את התשתיות ולשפר את איכות החיים של התושבים.
פרט ל- 10 יישובים שלגביהם מתווה מנהלת תקומה קבע הסדר פרטני, כלל הרשויות והיישובים בחבל התקומה קיבלו ותוך מתן תקצוב ותמיכה נוספת של מנהלת תקומה לשיקום ושדרוג תשתיות ומבני ציבור.

עבור ארבעה קיבוצים שנפגעו פיזית בצורה קשה ונרחבת, הקימה מנהלת תקומה בשיתוף החברה להתיישבות ומשרד הבינוי והשיכון אתרי דיור כפריים זמניים. לקהילת קיבוץ כפר עזה הוקמו 184 יחידות דיור זמניות בקיבוץ רוחמה, וכן שישה מבני חינוך, לרבות שיפוץ מבנים קיימים לטובת שימוש ציבורי. לקהילת קיבוץ בארי הוקמו 287 יחידות דיור זמניות בקיבוץ חצרים, וכן שישה גני ילדים, מרפאה, משרדים, חדר אוכל ופארק משחקים. עוד שופצו מבני ציבור נוספים על ידי הקיבוץ לטובת קהילת בארי.

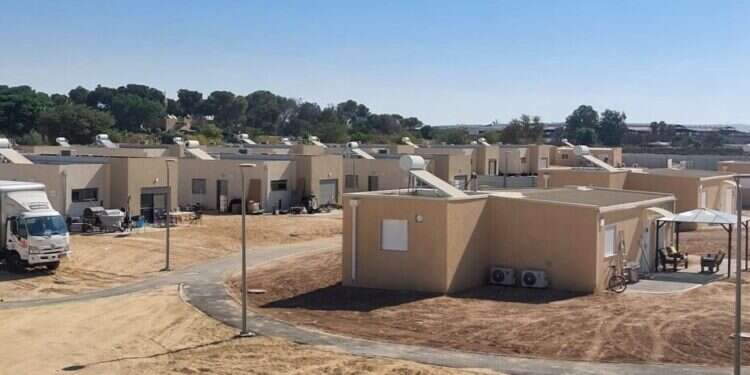

לקהילת קיבוץ חולית הוקמו 61 יחידות דיור זמניות בקיבוץ רביבים וכן שני מבנים ציבור ושלושה מבנים קהילתיים/חינוך. לקהילת קיבוץ כיסופים הוקמו 78 יחידות זמניות ביישוב עומר, וכן שלושה גני ילדים, משרדים ופארק משחקים. עבור יתר היישובים שנמצאים בפתרון דיור זמני, שכרה המנהלת דירות בפתרונות עירוניים.

יחידות הדיור הזמניות שנבנו הן בין 60-120 מ"ר בהתאמה לצורך המשפחה. במתחמי יחידות הדיור ומבני הציבור נעשו עבודות פיתוח של מים וביוב, תחנות סניקה/שאיבה בהתאם לצורך, כבישי גישה, מסתורי אשפה, שבילים ומעברים, חניות לכלי רכ ב, השקיה וגינון, מצללות ועוד. המנהלת תקצבה את היישובים עבור ציוד ואבזור יחידות הדיור ומבני הציבור לכל משקי הבית וכן תקציב דמי כלכלה לטובת השהות בתקופת הביניים.
בימים אלו מקדמת המנהלת את חוק תקומה, אשר עבר בקריאה ראשונה בכנסת ונמצא בשלבי עבודה מתקדמים לקראת קריאה שנייה ושלישית. מנהלת תקומה התחייבה על 99.4% מהתקציב שתוכנן על ידה לשנת 2024, בסך של כ-7 מיליארד ש"ח.
