מסתמן: חוות הגז בקריית אתא תפונה ב-2030

המועצה הארצית לתכנון ובנייה הודיעה כי הטמנת המכלים תושלם עד פברואר 2015 וכי החווה כולה שנמצאת בבעלות חברות הגז הגדולות תפונה עד יוני 2030

יונתן הללי | 15/1/2014 7:22 הוסף תגובה הדפס כתבה כתוב לעורך שלח לחבר
הישג לעיריית חיפה: שנה וחצי לאחר שעתרה לבג"ץ בדרישה לזרז את הטמנת מכלי הגז  בחוות הגז שבקריית אתא ולקבוע מועד קבוע לפינוי החווה – הודיעה המועצה הארצית לתכנון ובנייה כי הטמנת המכלים תושלם עד פברואר 2015 וכי החווה כולה שבבעלות פזגז, אמישרגז וסופר גז, תפונה עד יוני 2030.

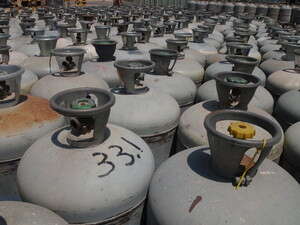

בלונים בחוות גז
בלונים בחוות גז צילום ארכיון: אלי דסה


לאחר הודעתה של המועצה, שופטי בג"ץ, (אליקים רובינשטיין, אסתר חיות וצבי זילברלטל), הביעו ביקורת על התנהלות המועצה וכתבו כי "הליכי התכנון של אתר קבע לאחסון גז פחממני מעובה נמשכים זמן רב, רב מאוד, ודומה לצערנו כי לא עליהם תהא תפארתם של מוסדות התכנון".

המאבק סביב חוות הגז בקריית אתא נמשך מזה שנים, כאשר מצד אחד עומדים עיריית חיפה, ארגוני הירוקים ותושבי האזור ומן העבר השני, המועצה הארצית לתכנון ובנייה וחברות הגז המחזיקות בחוות הגז.

בשנת 2000, לאחר מאבק ארוך שניהלה עיריית חיפה, אשר טענה כי הימצאותה של החווה בסמיכות לעיר מהווה מכשול משמעותי להתפתחותה העתידית וכן כי מדובר ב"פצצה מתקתקת" המסכנת את תושבי האזור, אושרה תכנית מתאר ארצית מס' 32, בה נקבע כי יש להעתיק את האתר ממיקומו הנוכחי.

בשנת 2006, בעקבות לחצים של חברות הגז הפועלות באתר, אושרה תכנית מתאר ארצית מס' 32/ג', אשר קבעה כי האתר יישאר במיקומו עד לפינוי לאתר קבע חלופי ובלבד שבתקופת הביניים יוטמנו המיכלים המצויים באתר.

ואולם, החלטות לחוד ומציאות לחוד. מן החומרים שהגישה העירייה  בעתירה, עולה כי במהלך השנים, פעלו חברות הגז מול המועצה הארצית לתכנון ובנייה במטרה להאריך את התקופה שנקבעה לפינוי חוות הגז ולהטמנת המיכלים במטרה לשפר את משמעויותיו הכלכליות של המהלך לחברות הגז. ואכן, בחודש פברואר 2012 נענתה המועצה לדרישות החברות וקבעה כי האתר הקיים ימשיך לפעול עד להפעלת אתר קבוע לאחסון גז או עד לחודש ינואר 2029 – לפי המאוחר.
"הליכי התכנון נמשכים זמן רב מאוד"

בתגובה, ביוני 2012 עתרה העירייה לבג"צ באמצעות עוה"ד אביתר קנולר וחגית בן משה ממשרד אפשטיין, קנולר ושות', בדרישה לביטול ההחלטה ובמטרה להביא לזירוז הליכי ההטמנה שהתעכבו במשך שנים.

מבחינת העירייה, החלטת המועצה, המחישה כי המועצה הארצית בחרה להעדיף שיקולים כלכליים צרים של שלוש חברות גז בלבד על פני שיקולים בטיחותיים רחבים של סיכון חיי אדם של הציבור בכללותו.

כחודש לפני הדיון בעתירה, הגדילה המועצה הארצית לעשות, אשררה את החלטתה וקבעה כי האתר הקיים ימשיך לפעול עד לחודש יוני 2030 או עד להפעלת אתר חלופי לאחסון גז – לפי המאוחר. במהלך הדיון, הביעו השופטים ביקורת על ההחלטה, שאינה קובעת מועד קשיח להעתקת האתר והורו למועצה לשוב ולדון בהחלטה ולהודיע לבג"צ על ההחלטה סופית בתוך 60 יום.

בעקבות החלטת ביניים זו, הודיעה המועצה הארצית כי היא מקבלת את עמדת בג"ץ, כי מיכלי הגז יוטמנו עד לחודש פברואר 2015 וכי האתר יפונה עד לסוף שנת 2030.

משכך, בכפוף למועדים אלו ובכפוף לביצוע פעולות ההטמנה והפעלת האתר בהתאם להנחיות וכללי בטיחות, נמחקה העתירה. לאורך פסק הדין הביעו שופטי בג"ץ את מורת רוחם מאופן התנהלות מוסדות התכנון ואף כתבו: "...אין לכחד: הליכי התכנון של אתר קבע לאחסון גפ"מ נמשכים זמן רב, רב מאוד, ודומה לצערנו כי לא עליהם תהא תפארתם של מוסדות התכנון...".

עוד נקבע, כי "אין בקביעת מועדים אלו (הטמנה עד 2015 ופינוי עד 2030), כדי למנוע מהגורמים הרלוונטיים, לנקוט בכל הפעולות הנדרשות לשם העברת החווה למיקום חלופי קבוע, במועד שיקדם לשנת 2030".
